2014/8/19 第26回特定原子力施設監視・評価検討会

 第26回特定原子力施設監視・評価検討会  日時:平成26年8月19日(火)14:00~16:00 ◇凍結止水工事 ■東電:今の凍結方法だけでは止水できず。間詰め材を投入したい。モックアップ試験を行う。 ■専門家・委員「グラウトが固化する際に水和熱が発生、氷が溶ける恐れ」「凍結工法を続けることに疑念を覚える」「急がば回れ。いったん氷投入をやめて躯体外側の凍結管設置を」「間詰め剤のみの選択肢もある」等々 続きを読む
震災 原発 凍結止水 特定原子力施設 監視・評価検討会 3号機瓦礫撤去 放出量再評価 外部事象に対する防護
19
リンク YouTube 第26回 特定原子力施設監視・評価検討会 (平成26年8月19日) 平成26年8月19日開催の、第26回特定原子力施設監視・評価検討会を公開いたします。 開催概要、配布資料等は以下のリンクからご覧ください。 http://www.nsr.go.jp/activity/regulation/tekigousei
第26回特定原子力施設監視・評価検討会

 日時:平成26年8月19日(火)14:00~16:00
 場所:原子力規制委員会13階会議室A

 議題:
 (1)2,3号機海水配管トレンチ建屋接続部止水工事の進捗について
 (2)3号機ガレキ撤去作業時のダスト飛散に伴う放射性物質放出量の推定値について
 (3)東京電力福島第一原子力発電所の外部事象に対する防護の検討について
 (4)その他

配布資料

議事次第【PDF:40KB】
http://www.nsr.go.jp/committee/yuushikisya/tokutei_kanshi/data/0026_99.pdf

★★★資料1 2,3号機海水配管トレンチ建屋接続部止水工事の進捗について [東京電力]【PDF:2.4MB】
http://www.nsr.go.jp/committee/yuushikisya/tokutei_kanshi/data/0026_01.pdf

★★★資料2 3号機ガレキ撤去作業時のダスト飛散に伴う放射性物質放出量の推定値について [東京電力]【PDF:514KB】
http://www.nsr.go.jp/committee/yuushikisya/tokutei_kanshi/data/0026_02.pdf

資料3 東京電力福島第一原子力発電所の外部事象に対する防護の検討について[原子力規制庁]【PDF:106KB】
http://www.nsr.go.jp/committee/yuushikisya/tokutei_kanshi/data/0026_03.pdf

<参考資料>
参考1 実施計画の変更認可申請の審査状況【PDF:96KB】
http://www.nsr.go.jp/committee/yuushikisya/tokutei_kanshi/data/0026_04.pdf

参考2 検討会におけるこれまでの審議状況等について【PDF:103KB】
http://www.nsr.go.jp/committee/yuushikisya/tokutei_kanshi/data/0026_05.pdf

参考3 「東京電力福島第一原子力発電所の外部事象に対する防護の検討について」(平成26年8月6日 第19回原子力規制委員会資料4)【PDF:162KB】
http://www.nsr.go.jp/committee/yuushikisya/tokutei_kanshi/data/0026_06.pdf

最終更新日:2014年8月19日


さかなのかげふみ @Spia23Tc
第26回 特定原子力施設監視・評価検討会 youtube.com/watch?v=o7_9bl… 配布資料 nsr.go.jp/committee/yuus…
toss ★緊急事態条項はトロイの木馬、憲法停止ウイルス! @tossact
原子力規制庁定例ブリーフィング  #genpatu #fukushima 裏では特定原子力施設・監視評価検討会もやってるよん ( #iwakamiyasumi3 live at ustre.am/rGLz)
コアジサシ @mtx8mg
資料1 2,3号機海水配管トレンチ建屋接続部止水工事の進捗について [東京電力]【PDF:2.4MB】 goo.gl/3vdFrM
さかなのかげふみ @Spia23Tc
2、3号機海水配管トレンチ建屋接続部止水工事の進捗について nsr.go.jp/committee/yuus…
コアジサシ @mtx8mg
8/6にドライアイ(3mm×5mmのペレット状)の冷却効果の確認試験を約1m3のノッチタンクを使って実施し、氷と同程度以上の冷却効果があること、温度低下が早いことを確認。
コアジサシ @mtx8mg
これまでの水温のトレンドでは、建屋間水移送を停止(2号機タービン建屋の水位上昇)している期間に水温が低下する傾向。
コアジサシ @mtx8mg

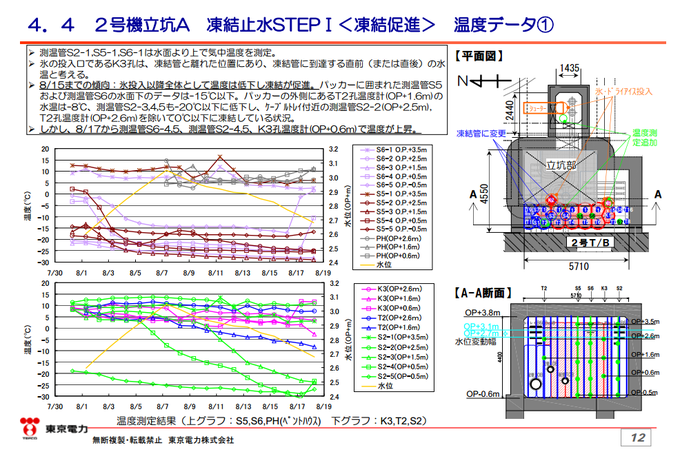

★★★2号機立坑A 凍結止水STEPⅠ<凍結促進> 温度データ①|特定原子力施設 監視・評価検討会 (第26回)資料1PDF goo.gl/Fr25OA pic.twitter.com/GH7qbWhZNX
拡大
コアジサシ @mtx8mg
続)温度データ ■8/15までの傾向:氷投入以降全体として温度は低下し凍結が促進 ■しかし、8/17から測温管S6-4、S6-5、測温管S2-4、S2-5、K3孔(OP+0.6m)で温度が上昇
コアジサシ @mtx8mg
ケーブルトレイが設置されているOP+2.7m~+2.8mよりも水位が低下すると、底部付近OP+0.5m、OP-0.5m)の温度データが上昇する傾向。
コアジサシ @mtx8mg
これは、水位がOP+2.7m~2.8mよりも上にある間は、ケーブルトレイ付近が主な流路となっているものの、水位 が低下すると、当該部の流量が減少する代わりに、底部付近の流量が増加したためと考える
さかなのかげふみ @Spia23Tc
既設測温管を凍結管へ変更 4本予定が3本 当初予定していたS2については、氷投入効果監視のため測温管として継続使用 水温のトレンドでは、建屋間水移送を停止(2号機タービン建屋の水位上昇)している期間に水温が低下する傾向
コアジサシ @mtx8mg
K3孔において、流向・流速の測定を実施し、OP+0.9mの高さにおいて、最大流速0.27cm/分を観測。前回の3倍
コアジサシ @mtx8mg
P.19 2号機立坑A 凍結止水STEP1<凍結促進> まとめ pic.twitter.com/67XVTn5GIN
拡大
さかなのかげふみ @Spia23Tc
OP+2.7m~+2.8mよりも水位低下すると、底部付近(OP+0.5m、OP-0.5m)の温度データが上昇傾向 流量が減少する代わりに、底部付近の流量が増加 ケーブルトレイ部及び底部付近を対象とした水流の抑制を図る必要 凍結が進んだ結果、通水断面積が小さくなり流速が増
IWJ・旧ツイキャス2 @IWJ_kiseichocas
モイ!パソコンからキャス配信中 - ( #iwakamiyasumi3 特定原子力施設検討会 moi.st/578f306 )
ぴろん @godpiro2011
配信ありがとうございます ( #iwakamiyasumi3 特定原子力施設検討会 moi.st/578f306 )
コアジサシ @mtx8mg
P.20 2号機立坑A 凍結止水STEPⅡ〈間詰め充填〉 pic.twitter.com/ZU5oMFHpof
拡大
コアジサシ @mtx8mg
P.21 2号機立坑A 凍結止水STEPⅡ 間詰め充填 対策工程 pic.twitter.com/lQIMZYCFDv
拡大
IWJ・旧ツイキャス2 @IWJ_kiseichocas
原子力規制委員会、特定原子力監視・評価検討会第26回会合、途中からですが、ツイキャスで中継します。 ( #iwakamiyasumi3 特定原子力施設検討会 moi.st/578f306 )
コアジサシ @mtx8mg
■凍結止水STEPⅡにおけるリスク・課題の解消に向け,モックアップ試験を実施中試験結果を踏まえ,9月中旬に間詰め材投入開始,9月末凍結止水完了を目標に随時作業を進める
さかなのかげふみ @Spia23Tc
・凍結促進 まとめ 新たな水位変動抑制方策を検討 ステップ2 間詰め充填の実施に向けた準備開始 当面は氷の投入は継続
コアジサシ @mtx8mg
グラウト 水和熱が発生、氷が溶けてしまう恐れ
コアジサシ @mtx8mg
更田:躯体外側の凍結管、なぜ遅らせているのか?東電:氷の投入を24時間でやっている。場所がかなり狭いので 更田:計画を凍結させているのか?東電:計画は残っている。
残りを読む(199)
